NAPREDUJU RADOVI NA TS BEOGRAD 47 – BEOGRAD NA VODI Sve po planu za stabilno napajanje strujom novog dela grada
Elektrodistribucija Srbije, odnosno DP Elektrodistribucija Beograd svojim aktivnostima obezbeđuje sigurno i pouzdano napajanje za sve potrošače u stambeno-poslovnom kompleksu Beograd na vodi koji je u ekspanziji

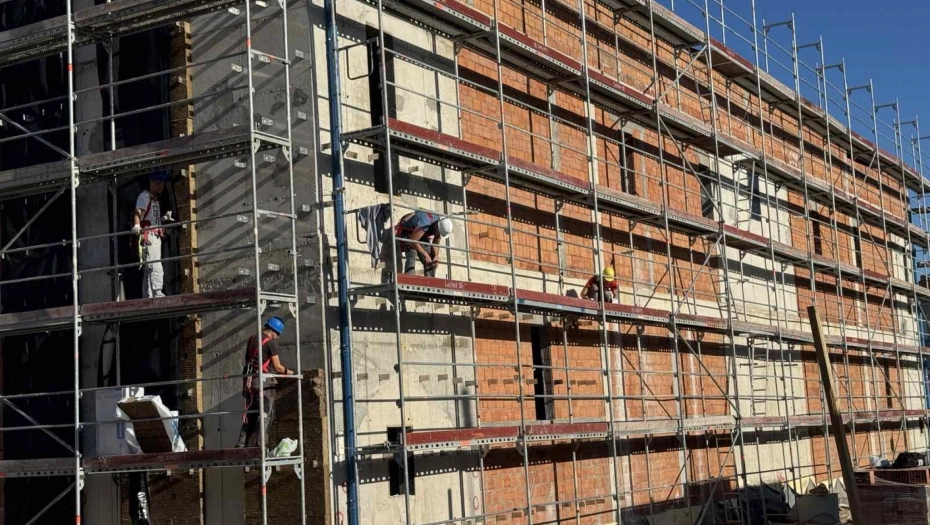

Izgradnja trafostanice Beograd na vodi 110/10 kV - Beograd 47 ulazi u završnu fazu radova. Građevinski deo poslova je pri kraju i počelo je montiranje elektro opreme. Slika na terenu govori da se sve aktivnosti odvijaju kao što je i planirano, čemu doprinosi i redovno održavanje sastanaka na sedmičnom nivou.
– Dinamika radova je zadovoljavajuća i očekujemo da se sve završi po planu. Stvoreni su preduslovi za uklapanje nove trafostanice kako u 110 kV, tako i u 10 kV mrežu. Sređeni su i šahtovi i kablovska kanalizacija ispred samog objekta koja će služiti za rasplet 10 kV mreže – rekao je Goran Stojanović, direktor Sektora za planiranje i investicije DP Elektrodistribucija Beograd.
Završetak građevinskih radova bio je planiran za kraj novembra, kako bi se omogućilo unošenje opreme, odnosno početak elektromontažnih radova, odnosno unošenje 10 kV ćelija i sklapanje razvodnog postrojenja. Do sada je montirano kompletno 10 kV postrojenje i u toku je njegovo povezivanje. Kraj svih elektromontažnih radova u trafostanici Beograd na vodi očekuje se u aprilu 2025. godine, kada su planirane aktivnosti na ispitivanju opreme, odnosno pripremama za uklapanje u 110 kV mrežu. Za taj deo posla zadužena je Elektromreža Srbije, a sve aktivnosti biće sprovedene u saradnji sa DP Elektrodistibucija Beograd i proizvođačima opreme.
Po završetku ove TS, odnosno uklapanja u 110 kV mrežu, monteri EDS pristupiće vrlo brzo uklapanju nove TS u 10 kV mrežu. Na ovaj način će u drugoj polovini 2025. godine Elektrodistribucija Srbije i DP Beograd ispuniti svoju obavezu napajanja potrošača u tom delu ogranka Beograd centar.
